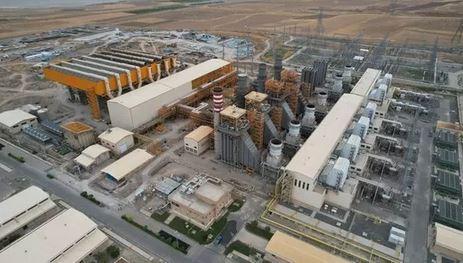

دومین واحد بخار نیروگاه ارومیه تا سرانجام آذرماه وارد مدار می گردد
به گزارش مهسان بلاگ، معاون توسعه طرح های برق حرارتی بر لزوم احداث به موقع واحد های بخار تاکید نمود و گفت: تاخیر در بهره برداری از هر واحد بخار سیکل ترکیبی روزانه هزینه ای معادل با 90 هزار یورو در پی خواهد داشت.

به گزارش گروه اقتصادی خبرنگاران به نقل از وزارت نیرو، حمیدرضا عظیمی در جریان بازدید از نیروگاه ارومیه با اعلام این خبر اضافه نمود: این مجموعه دارای 6 واحد گازی است که قرارداد احداث بخش بخار این واحد های گازی و تبدیل آن ها به سیکل ترکیبی میان شرکت سرمایه گذار و برق حرارتی منعقد شده است.
وی با اشاره به اینکه احداث سه واحد بخار به وسیله سرمایه گذار در دستور کار قرار گرفته است، گفت: واحد نخست بخار این نیروگاه مردادماه سال گذشته به بهره برداری رسیده است و بر اساس برنامه ریزی اجرا شده واحد دوم بخار نیروگاه تا سرانجام آذرماه و واحد سوم هم تا خرداد سال آینده وارد مدار خواهد شد.
معاون توسعه طرح های شرکت برق حرارتی پیشرفت فیزیکی واحد دوم بخار نیروگاه ارومیه را حدود 84 درصد برشمرد و اضافه نمود: سومین واحد بخار این مجموعه هم دارای پیشرفت مناسبی است و بایستی نقدینگی لازم تامین و به پروژه تزریق گردد.
عظیمی محل تامین منابع لازم برای اجرای این پروژه را از محل سوخت صرفه جویی اسم کرد و گفت: در مرحله نخست 70 میلیون مترمکعب صورت حساب سوخت صرفه جویی شده واحد نخست بخار نیروگاه به تایید وزارت نفت رسیده است و برای در اختیار دادن سوخت صرفه جویی شده مراتب به سازمان برنامه و بودجه اعلام شده است.
وی ادامه داد: تبصره 14 قانون بودجه سنواتی هم محل دیگری بوده که برای تامین منابع اقتصادی این پروژه ها لحاظ شده است که توانسته ایم سال گذشته بخشی از مطالبات سرمایه گذار را از این محل پرداخت کنیم. در امسال هم مکاتبات لازم اجرا شده تا بتوانیم مابقی سرمایه گذاری اجرا شده در واحد های بخار این نیروگاه را از محل تبصره 14 قانون بودجه سنواتی و سوخت صرفه جویی شده به سرمایه گذار پرداخت کنیم.
معاون توسعه طرح های شرکت برق حرارتی احداث بخش بخار واحد های گازی و تبدیل آن ها به سیکل ترکیبی را از سیاست های اصلی و راهبردی وزارت نیرو و برق حرارتی اظهار داشت و گفت: اجرای این پروژه ها علاوه بر افزایش ظرفیت فراوری برق کشور باعث رشد راندمان نیروگاه های حرارتی و کاهش مصرف سوخت نیروگاه ها می گردد.
عظیمی با تاکید بر اینکه احداث هر واحد بخار سالانه بین 200 تا 250 میلیون مترمکعب در مصرف سوخت صرفه جویی خواهد نمود، اضافه نمود: نکته مهم در احداث بخش بخار نیروگاه های سیکل ترکیبی، اجرای به موقع واحد های بخار با حداقل فاصه زمانی از دوره احداث واحد های گازی است. در حال حاضر عمر بعضی از واحد های گازی قابل تبدیل به سیکل ترکیبی به بیش از یک دهه رسیده که این امر اهمیت و فوریت تکمیل واحد های بخار مربوطه را دو چندان ساخته است.
عظیمی ادامه داد: تاخیر در بهره برداری از هر واحد بخار سیکل ترکیبی (با احتساب قیمت 13 سنت برای هر مترمکعب گاز طبیعی) روزانه هزینه ای معادل با 90 هزار یورو در پی خواهد داشت که برای 35 واحد به جای مانده روزانه هزینه ای بالغ بر سه میلیون یورو به سرمایه های ملی تحمیل خواهد شد.
